Os conceitos e fundamentos do Lean sobre fluxo são essenciais para entender métodos ágeis. Tem a ver com a percepção de produtividade e efetividade, evitando a sensação de trabalhar muito e não ter os resultados e reconhecimento desejados. Então vamos falar de Takt Time e cadência \o/
Takt Time é o tempo dividido pela demanda na indústria Lean, um fundamento essencial ao conceito de sistemas puxados, se for rápido demais gerará stress e estoques intermediários, se for lento demais gerará ociosidade e descompasso, ambos induzindo ao erro e desperdícios.
Cadência é o estabelecimento de um ritmo sustentável e equilibrado entre recursos, pessoas, tempo e produção, com valor e qualidade. O segredo é encontrar um ritmo constante que mantenha o fluxo, desafiador mas possível, seguro mas não pessimista.
SCRUM
Equipes que seguem o método SCRUM são impelidas a trabalhar com conceitos e regras que os induzem ao estabelecimentos de seu Takt Time e cadência a cada projeto, de forma iterativo-incremental-articulada, ajustando conforme avançam e aprendem.

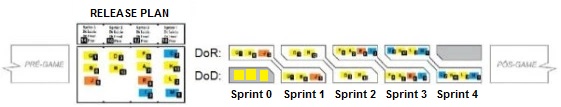

Baseado nesta premissa conceitual eu propus o Scrum Setup Canvas antes do planejamento do Release PLan, de forma a levarmos em consideração os vetores e variáveis que influenciam as estimativas em cadência, validando nossa capacidade a cada sprint.
Os instrumentos oferecidos com sucesso pelo método é o DoR (Definition of Ready) e DoD (Definition of Done), o primeiro estabelece os critérios que permitirão o desenvolvimento de cada história de forma eficiente, o segundo são critérios para considerar cada história pronta para o cliente.
o Dor e DoD estabelecem o ritmo de um time, que proporcionará um compasso estabelecendo mínimo desperdício e alta performance sustentável para entrega contínua de valor ao cliente com a qualidade estabelecida e acordada.
A intenção é estabelecer um ritmo cadenciado entre o DoR e DoD, enquanto os desenvolvedores trabalham no desenvolvimento partindo do DoR das histórias do sprint corrente até seu DoD, colegas trabalham para o estabelecimento do DoR do próximo sprint, orquestrando a evolução.
KANBAN
No kanban temos o conceito de fluxo contínuo, método que utilizo muito para equipes de sustentação. Neste caso, não temos o Release Plan, DoR e DoD como no Scrum, pois trabalha foco naquilo que é mais importante a cada momento, não constituindo sprints, mas continuamente.
Mas o mesmo mecanismo é utilizado de forma diferente, priorizadas as alterações corretivas ou evolutivas o time vai puxando conforme escala e trabalhando de forma a entender, executar e atender, entregando valor e qualidade sem o estabelecimento de demandas para cada duas semanas de trabalho.
Neste caso, ao se utilizar de suas boas práticas, teremos um quadro físico ou virtual com a evolução de status até estar pronto, regras explícitas, estabelecimento de quantidades, monitoramento de fluxo com métricas como lead time, cycle time, throughput, burn down, cumulative flow.
Na prática, a essência do conceito de equipes de alta performance diz mais respeito a cadência coletiva que a produtividade individual, quais as técnicas que nos auxiliam a práxis de comunicação ativa, colaborativa e tomadas de decisão a cada dia em prol de eficácia e eficiência em processo e produto.
TIKI-TAKA
Uma analogia descompromissada com o famoso conceito Tiki-Taka do Barcelona e seleção espanhola, definido como um sistema baseado em posse de bola através de passes curtos utilizando todos os espaços do campo e todos os jogadores, a bola não para, cada jogador sempre com múltiplas opções de passe rápido.
No sistema catalão, também usado pela seleção espanhola, todos os jogadores participam direta ou indiretamente da jogada, movimentando-se de forma a serem uma opção para receber a bola e passar a outro colega, mantendo o ritmo, atenção e colaboração ativos sempre, envolvendo o adversário e, com frequência, vencendo.
CONCLUSÃO
Os desperdícios do Lean dizem respeito a tudo o que possa comprometer nosso Takt Time e cadência de valor, produção apressada com estoques intermediários inúteis e de alto risco, movimentação indesejada, execução defeituosa, foco fora da prioridade a cada momento, tudo isso dinamicamente.
Fazer certo a coisa errada é tão ruim quanto fazer errado a coisa certa, é preciso fazer certo a coisa certa, um passo de cada vez, de forma cadenciada, sempre iterativo-incremental-articulada, com pequenos e contínuos ciclos sustentáveis, projetando, executando, validando e corrigindo.
Não é tão difícil assim, é só começar a andar e a cada ciclo ir experimentando, aprendendo e melhorando, deixando as retrospectivas fazerem seu trabalho. Como disse o Bilbo Bolsseiro, “Você pisa na Estrada, e, se não controlar seus pés, não há como saber até onde você pode ser levado …” \o/
